点击次数: 1月18日,在國家能源集團勝利電廠三期第二台機組項目現場,94米高的鍋爐鋼架巍然聳立,吊裝設備高效運轉,焊接、打磨、組裝、吊裝等工序緊密銜接。
“這個項目好比是‘超級能源心臟’,我們全力推動項目建設提速,5月底能完成鍋爐水壓試驗,6月可進行汽輪機扣缸。”國能(東營)熱電有限公司生產准備部主任顏士芹介紹,項目自2024年11月啟動樁基工程,目前總體工程量已完成超60%,現場作業人員達760名,37台套大型施工設備正滿負荷運轉。
項目計劃總投資27.82億元,是2024年山東省重大項目。項目建成后,預計年發電33億千瓦時,可滿足約110萬戶家庭全年用電需求﹔供熱能力覆蓋超1400萬平方米,並能提供穩定工業蒸汽,成為區域綠色低碳發展的強勁引擎。項目配套的鐵路專用線也已列入省“十四五”綜合交通運輸發展規劃,建成后將接軌黃大鐵路,有利於發揮集團煤電運一體化優勢,增強區域能源安全穩定供應能力。
“昨天,我們完成了鍋爐14.5米運轉層的澆筑,比計劃提前了5天。”在鍋爐本體安裝區域,鍋爐專業主管周學安指著正在施工的區域介紹。焊接班組長王昊則強調質量管控,“我們的焊接合格率一直保持在99.8%以上。每道焊縫都要經過預熱、層溫監控和后熱保溫,保証質量達標。”

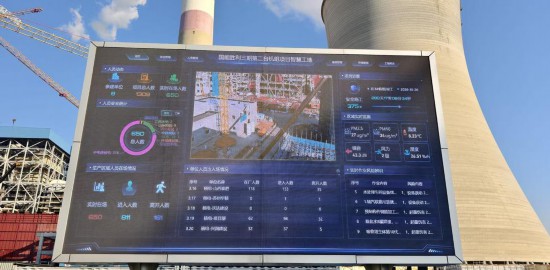

科技為項目建設注入“智慧芯”。在工地指揮中心,大屏幕上實時跳動著各項施工數據,30多個作業場景實現安全監控全覆蓋,人員、機械、進度等核心數據動態更新、智能分析。系統還能對潛在Kaiyun体育官方网站 开云登录网站工期風險進行預警並優化方案,保障進度“隻提前、不拖后”。“1286根樁基澆筑合格率100%,鍋爐大板梁吊裝比原計劃提前28天完成,主廠房已順利封頂,汽機房封閉工程完成90%……”顏士芹列舉了多項施工成果。
“智慧”貫穿建設與未來運營。“兩台百萬機組投運后,僅需50余人即可實現高效運維。系統自動運行、機器人智能巡檢、大數據雲端決策,這裡將成為未來能源行業的‘智慧樣板’。”顏士芹說。
“綠色”是項目的另一底色。鍋爐本體南側,電除塵、脫硫等環保設施施工同步推進。在環保設施施工區,脫硫塔已完成第11節筒體安裝。安全監察部主管王慶林介紹,脫硫塔採用模塊化吊裝工藝,效率比傳統方法提高了30%。
項目採用先進的超超臨界機組和“近零排放”環保組合技術,設計排放指標優於國家標准。“我們追求的不僅是超低排放,更是實質性的清潔生產。”周學安指著正在安裝的除塵器說,“這台除塵器設計效率達99.95%,投產后煙氣排放濃度將低於每立方米5毫克。”(楊珂 李廣寅 徐超超 王健 於海員)
